Aldilonda, un balcón sobre el Mediterráneo

Proyecto
Ubicación
Bastia (Córcega)
Tipo
Refuerzo y protección
Filial
NGE FONDATIONS
LAGARRIGUE

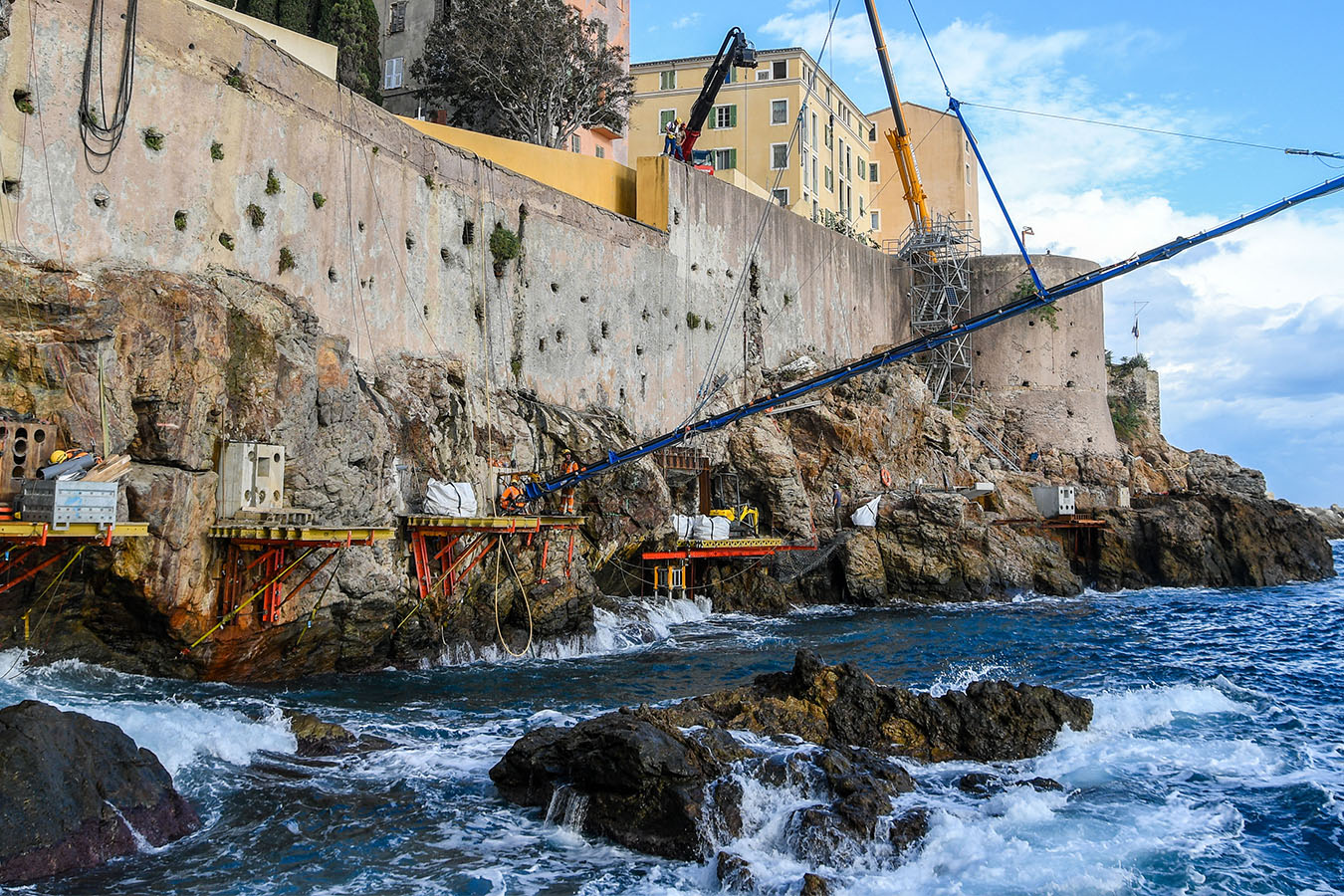

En Córcega, a los pies de la ciudadela de Bastia, la construcción de la pasarela Aldilonda requiere una gran tecnicidad en un paraje espectacular.

Una vía para peatones y bicicletas que se adapta a las limitaciones de un monumento histórico. Además de ofrecer unas vistas panorámicas al Mediterráneo, este paseo será una vía peatonal de 450 m de longitud que bordeará la base de la ciudadela. Unirá el norte de la ciudad, donde están los puertos, con el sur, donde están las playas y el paseo del litoral.

La zona no permite el acceso a maquinaria pesada. Los diferentes elementos de la obra, dimensionados en función de este entorno específico, tuvieron que instalarse mediante medios innovadores de elevación y la intervención de cordistas experimentados.

la cifras clave
del proyecto

300 m
de balcón sobre el mar
4 t
de voladizo
1200 m²
de materiales demolidos y evacuados
2.000 m
de perforación
46 obreros
procedentes de 3 agencias del sur de Francia
Retos

ChalleNGE: Las limitaciones medioambientales y la imposibilidad de acceder por mar han obligado a los ingenieros del Servicios de I+D+i de NGE FONDATIONS a elaborar herramientas específicas para la realización de infraestructuras complejas. Para crear la pasarela fueron necesarias 5 innovaciones y prefabricados a medida.

Como está directamente encima del agua, la pasarela estará expuesta a las inclemencias meteorológicas y marítimas. Unas inclemencias controladas. En caso de tormenta, el puente podrá soportar una carga ascendente de 14 t/m², es decir, el peso de 14 camiones. El tablero tendrá un perfil en V para limitar los esfuerzos provocados por el oleaje.

la grandes fases
del proyecto

Instalación de la primera piedra
Hormigonado

Hasta junio de 2020, la pasarela se recubrió de hormigón.

Perforaciones

Instalación de pasarelas de soporte provisionales para ménsulas, vigas de sostenimiento para los tableros y métodos de soporte para piezas de hormigón. Las perforaciones terminaron en mayo de 2020.

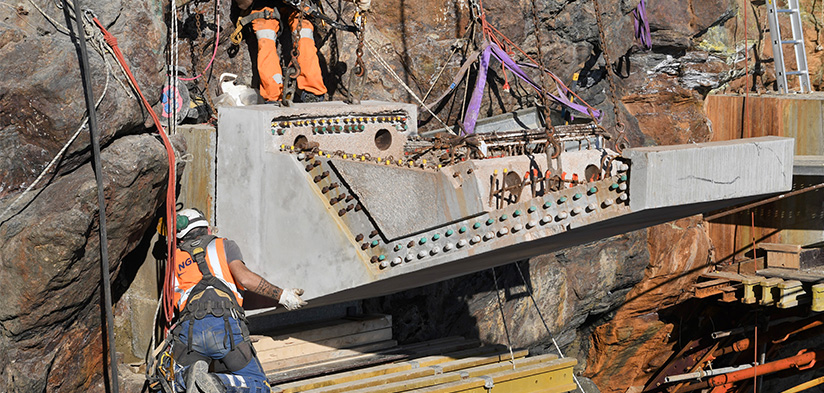

Instalación de ménsulas

Las ménsulas van selladas primero en la roca con barras de anclaje y después se instalan y clavan las losas de los tableros en las ménsulas. La instalación de ménsulas se terminó en mayo de 2020.

Instalación de los tableros

Losas de los tableros instaladas y clavadas en las ménsulas. Fin de la instalación: junio de 2020.

Entrega

Fin de las obras para NGE FONDATIONS.

Inauguración de la pasarela

El ayuntamiento de Bastia inaugura oficialmente la Aldilonda a los habitantes de Bastia y los visitantes de la isla de la belleza.
